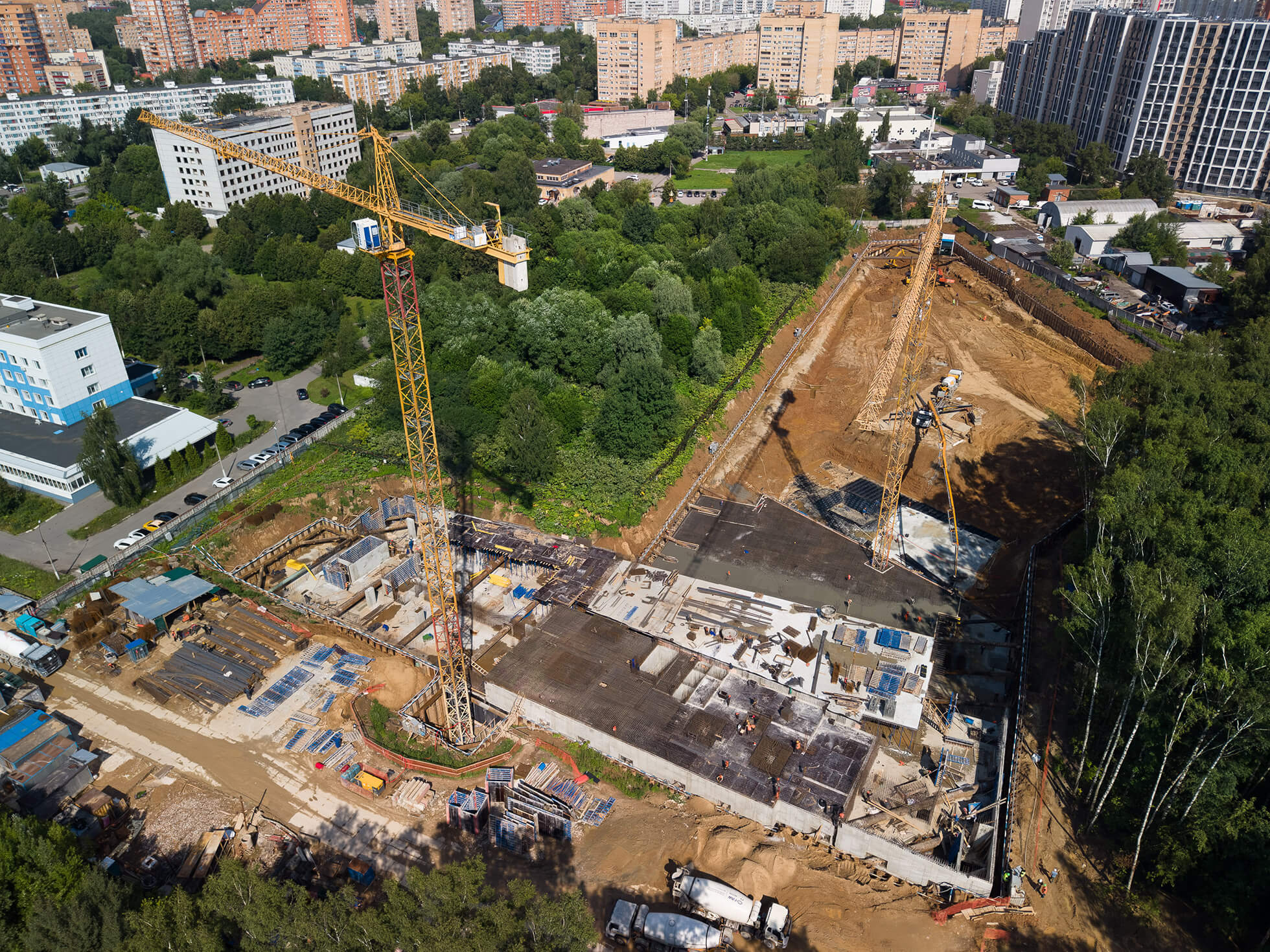

На стройплощадке жилого комплекса бизнес-класса «Лесная Коллекция» строительство ведется в соответствии с графиком. Стройготовность готовность составляет 10,5%.

В настоящий момент на объекте задействованы 115 рабочих. Из техники используются 3 экскаватора, 10 самосвалов, 2 башенных крана, автокран, бетононасос и до 10 автобетоносмесителей.

Рассказываем, что происходит на объекте прямо сейчас.

В корпусе №1:

  • Ведется подготовка к устройству бетонной подготовки фундаментной плиты подземного паркинга.

В корпусах №1-3:

  • Продолжается разработка котлованов под корпуса №1, №2, №3 и подземный паркинг на проектную глубину 10 метров;

  • Ведется устройство забирки шпунтового ограждения корпусов №1, №2 и №3;

  • Продолжается устройство системы открытого водоотлива корпусов №1, №2 и №3.

В корпусе №3:

  • Продолжается устройство фундаментной плиты корпуса №3, а также плиты подземного паркинга около корпуса №3;

  • Ведутся работы по устройству распорок и раскосов шпунтового ограждения корпуса №3 и подземного паркинга около корпуса №3;

  • Введен в работу башенный кран.

В корпусах №4 и №5:

  • Ведется устройство вертикальных конструкций (стен и колонн) и перекрытия минус первого этажа корпусов;

  • Продолжается устройство вертикальных конструкций (стен и колонн) и перекрытия минус первого этажа подземного паркинга.

Ввод объекта в эксплуатацию запланирован во втором квартале 2029 года.
